Producción

Planeación agregada

¿Qué es la planificación agregada?

La planeación o planificación es un proceso cuyo principal objetivo es determinar una estrategia de forma anticipada que permita que se satisfagan unos requerimientos de producción, optimizando los recursos de un sistema productivo. La planeación agregada aborda la determinación de la fuerza laboral, la cantidad de producción, los niveles de inventario y la capacidad externa, con el objetivo de satisfacer los requerimientos para un horizonte de planificación de medio plazo (6 a 18 meses).

¿Por qué se llama planeación agregada?

A la planeación efectuada en un horizonte temporal de medio plazo se le conoce como «agregada» debido a que no desglosa una cantidad de producción detallada en referencias, sino que considera familias de productos. Así mismo, se consideran los recursos del sistema, en familias de recursos, así por ejemplo, el tiempo de planificación no se detalla a un nivel de órdenes de trabajo (día a día), sino que se planifica en periodos de tiempo que conforman un horizonte temporal de planificación a medio plazo. Esta planeación será posteriormente desagregada en el Plan maestro de producción y en la planeación a corto plazo o «planeación de taller«, si se aplica planeación jerárquica, claro está.

Variables y consideraciones de un plan agregado

A la hora de elaborar un plan agregado se debe tener en cuenta que existen una serie de consideraciones de tipo económico, comercial, tecnológico e incluso social o de comportamiento que alimentan y afectan la estrategia. Así mismo, se deben considerar las variables de decisión y restricciones para la planificación. La eficiencia del plan depende en gran medida de la calidad de la información recolectada, es por ello que se debe optar por elaborar un plan agregado sobre procesos ya estandarizados.

Consideraciones económicas

En planeación agregada el criterio económico consiste en la minimización del costo, que ínsitamente implica maximizar el beneficio, por ello deben considerarse todos los factores que dentro del plan afecten el costo.

  • Mano de obra (costo del tiempo normal, costo del tiempo extra).
  • Contratación (Entrevistas, evaluaciones, exámenes, inducción)
  • Despidos (Compensaciones legales)
  • Subcontratación (costo de servicio, costo de servicio y materia prima)
  • Inventario (Costos de mantenimiento, costo de oportunidad)
  • Ruptura de inventario o faltantes

Consideraciones comerciales y otros

  • Tiempos y términos de entrega
  • Nivel de servicio
  • Curvas de aprendizaje
  • Tasas de producción

Variables de decisión

  • Nivel de fuerza laboral: interna y externa
  • Nivel de producción
  • Horas de trabajo: normales y extras
  • Niveles y políticas de inventario.

Métodos heurísticos de planeación agregada

Como es sabido, el principal objetivo de la planeación es la de equilibrar los requerimientos y los recursos de producción. La planeación agregada parte de un pronóstico (predicción del futuro de los requerimientos), y puede optar, teniendo en cuenta sus recursos, si actuar sobre la capacidad o la demanda para establecer dicho equilibrio.

  • Alternativas que actúan sobre la capacidad: Éstas alternativas, conocidas con el nombre de adaptativas buscan establecer acciones de ajuste para adaptar la capacidad a los comportamientos de la demanda. Éstas acciones pueden contemplar ajustar la fuerza de trabajo (contratar o despedir), variar la fuerza de trabajo (horario extra), implementar inventarios de previsión, subcontratar o acumular pedidos.
  • Alternativas que actúan sobre la demanda: Éstas alternativas conocidas con el nombre de arbitrarias buscan establecer acciones comerciales para ajustar la demanda a la capacidad de la empresa.

Existen diversos métodos empleados en la creación de un plan agregado, entre los que se destacan la programación lineal, reglas de decisión por búsqueda, programación por objetivos, programación dinámica, o métodos heurísticos (ensayo y error). En éste módulo estudiaremos algunos de los métodos heurísticos más utilizados, sin embargo vale la pena aclarar que existen tantos como las posibles combinaciones de ajustes que puedan realizarse sobre el sistema.

Requerimientos de producción

La primera etapa en la creación de un plan agregado consiste en la determinación de los requerimientos de producción. Dichos requerimientos se ven afectados básicamente por 3 factores:

Por ejemplo:

Considerando que en una compañía se tiene la siguiente información (tabla) respecto a sus pronósticos e inventarios de seguridad requeridos por período, y que parte con un inventario inicial de 400 unidades.

Período (meses)PronósticoInventario de seguridad
11800450
21500375
31100275
4900225
51100275
61600400

Los requerimientos de producción serán:

Período (meses)Inventario inicialPronósticoInventario de seguridadRequerimiento de seguridadInventario final
140018004501850450
245015003751425375
337511002751000275
4275900225850225
522511002751150275
627516004001725400

El cálculo del requerimiento de cada período se efectúa según la siguiente ecuación:

Requerimiento de producción = Pronóstico + Inventario de seguridad – Inventario inicial

Una vez determinados los requerimientos de producción, se procede a elaborar el plan agregado.

Caso de estudio

Una compañía desea determinar su plan agregado de producción para los próximos 6 meses. Una vez utilizado el modelo de pronóstico más adecuado se establece el siguiente tabulado de requerimientos (no se cuenta con inventario inicial, y no se requiere de inventarios de seguridad).

MesRequerimientosDías laborales
1250022
2150019
3300021
4100021
5250022
6220020

Información del negocio:

Costo de contratar: $ 350 / trabajador

Costo de despedir: $ 420 / trabajador

Costo de tiempo normal (mano de obra): $ 6 / hora

Costo de tiempo extra (mano de obra): $8 / hora

Costo de mantenimiento de inventarios: $ 3 /tonelada – mes

Costo de faltantes: $ 20 / tonelada – mes

Costo de subcontratar: $ 50 / tonelada

Tiempo de procesamiento: 5 horas / operario – tonelada

Horas de trabajo: 8 horas / día

Número inicial de trabajadores: 20

Utilizaremos diferentes métodos heurísticos para determinar un Plan Agregado para éste caso.


Plan agregado: Fuerza laboral variable

En ésta estrategia se considera la posibilidad de ajustar la fuerza laboral para alinear perfectamente la demanda con la producción, mediante contrataciones y despidos, por ende, es vital realizar el más preciso cálculo del costo de contratar y despedir. En la práctica habrá que considerar la curva de aprendizaje de cada nuevo operario, por tal motivo es una estrategia que puede resultar inconveniente en tareas que requieran de cierto grado de especialización.

El primer paso para elaborar éste plan consiste en considerar cuál es la base laboral de la compañía (en nuestro ejemplo serán 0 trabajadores), luego se debe calcular el número de trabajadores requeridos por mes, teniendo en cuenta los requerimientos de producción. La ecuación que nos determina el número de trabajadores por mes es la siguiente:

Por ejemplo, para el mes 1, el cálculo sería el siguiente:

Número de trabajadores = (2500 ton * 5 h/ton) / (22 días * 8 h/día)

Número de trabajadores = 71,02, aproximamos = 71

Dado que nuestra base laboral era de 20 trabajadores debemos contratar entonces 51 operarios. Dado que ésta estrategia busca alinear la demanda y la producción, asumimos que los 71 trabajadores producen sólo los requerimientos (sin inventarios, sin faltantes), por ende nuestro tiempo disponible será igual al tiempo requerido para satisfacer el requerimiento de cada mes:

Tiempo disponible = Requerimiento * Tiempo estándar

Lo restante será efectuar los cálculos referentes a los costos de contratar, despedir y de tiempo normal. El siguiente tabulado mostrará el resultado de estos cálculos para todos los períodos.

Planeación de producción – Fuerza laboral variable
PeriodoRequerimiento de producciónTiempo requeridoDías de trabajoTiempo disponible/operarioNº de operariosOperarios a contratarCosto de contratación de operariosOperarios a despedirCosto de despido de operariosCosto de tiempo normal
1250012500221767151 $ 17.8500 $ – $ 75.000
21500750019152490 $ –22 $ 9.240 $ 45.000
3300015000211688940 $ 14.0000 $ – $ 90.000
41000500021168300 $ –59 $ 24.780 $ 30.000
5250012500221767141 $ 14.3500 $ – $ 75.000
622001100020160690 $ –2 $ 840 $ 66.000
Total $ 46.200 $ 34.860 $ 381.000

El costo total del plan equivale a = $ 462.060

Tenga en cuenta que en este caso no se consideran afectaciones a la productividad por concepto de curva de aprendizaje, y que es un factor que en la práctica se presenta.


Plan agregado: Fuerza laboral constante – con inventarios y faltantes

En ésta estrategia se considera la posibilidad de establecer una constante en cuanto al número de empleados, el cual permanecerá sin variación durante el desarrollo del plan. Evidentemente al ser el número de trabajadores constante y los requerimientos variables, existirán períodos en los que se produzca más o menos la cantidad demandada, la pregunta es ¿Qué hacer en dichos períodos? Existen muchas formas de abordar estos períodos, por ejemplo con horas extras, subcontratación etc. o simplemente manejar inventarios y faltantes. En éste caso utilizaremos inventarios y faltantes.

El primer paso consiste en determinar la base laboral, es decir, el número de trabajadores constante con que contaremos en nuestro plan.

En nuestro ejemplo sería:

Número de trabajadores = (12700 ton * 5 h/ton) / (125 días * 8 h/día)

Número de trabajadores = 63,5

Número de trabajadores = 64 (aproximando por exceso)

Dado que ésta estrategia no logra alinear la demanda con la producción de manera exacta, se hace necesario calcular el tiempo disponible y la producción real por cada período, habrá por ende períodos en los que se produzca más, o menos, respecto a la cantidad demandada.

Para el primer período de nuestro ejemplo sería:

Tiempo disponible = 22 días * 8 h/día * 64 trabajadores

Tiempo disponible = 11264 horas

Dado que conocemos el tiempo estándar de procesamiento, podemos calcular la producción real de éste mes:

Producción real = (11264 h) / (5 h / ton)

Producción real = 2252,8 ton

El paso siguiente consiste en determinar el inventario final o los faltantes, para ello el cálculo se efectúa según el cumplimiento de la siguiente condición:

Sí (inventario inicial  + Producción real) > Requerimientos de producción, tendremos inventario final que será igual a:

Inventario final = Inventario inicial + Producción Real – Requerimientos

Sí (inventario inicial  + Producción real) < Requerimientos de producción, tendremos faltantes que serán iguales a:

Unidades Faltantes = Requerimientos – Inventario inicial – Producción Real

En nuestro ejemplo, para el primer mes se calcularía así:

((Inv Inicial = 0) + (Producción Real = 2252,8)) < (Requerimiento = 2500)

Unidades Faltantes = 2500 – 2252,8 – 0

Unidades Faltantes = 247,2 ton

Lo restante será efectuar los cálculos referentes a los costos de almacenar, costos de unidades faltantes y costo de tiempo normal. Vale la pena recordar que en éste plan agregado el inventario inicial de cada período corresponde al inventario final del período inmediatamente anterior.

Planeación de producción – Fuerza laboral constante
PeriodoInventario inicialDías de trabajoTiempo disponibleProducción realRequerimientosInventario finalNº de unidades faltantesCosto de unidades faltantesNº de unidades sobrantesCosto de almacenarCosto de tiempo normal
1022112642252,825000247,2 $  4.9440 $ – $ 67.584
201997281945,615004460 $ –446 $ 1.338 $ 58.368
344621107522150,430000403,6 $ 8.0720 $ – $ 64.512
4021107522150,4100011510 $ –1151 $ 3.453 $ 64.512
5115122112642252,825009040 $ –904 $ 2.712 $ 67.584
69042010240204822007520 $ –752 $ 2.256 $ 61.440
Totales $ 13.016  $ 9.759 $ 384.000



Es necesario considerar que el número inicial de trabajadores para nuestro ejemplo es igual a 20; de manera que para ajustar el plan a un número constante de operarios, es preciso que en el primer período se contraten 44 operarios, así entonces, el plan se llevará a cabo con el número constante de 64 operarios. Así mismo, el costo de contratar dicha cantidad debe considerarse en el costo total del plan.

Costo del plan (Faltantes + Inventario + Tiempo normal) = $ 406.775.

Costo de contratación inicial = $ 15.400

Costo total del plan equivale a = $ 422.775

Tenga en cuenta que en este caso no se consideran afectaciones a la productividad por concepto de curva de aprendizaje, y que es un factor que en la práctica se presenta.


Plan agregado: Fuerza laboral mínima – Con subcontratación

La estrategia de fuerza laboral mínima es un plan tipo adaptativo, que considera ajustar la fuerza laboral a la mínima demanda de los requerimientos de producción. Esto tiene dos implicaciones, la primera que no existirá inventario, y la segunda que la fuerza laboral no podrá cubrir todos los requerimientos, en éste caso se debe considerar un ajuste ya sea sobre la capacidad o sobre la demanda. Una de las medidas de ajuste sobre la capacidad es considerar la posibilidad de subcontratar, tal como lo apreciaremos en éste ejemplo.

El primer paso consiste en determinar la fuerza laboral mínima, es decir, el número constante de trabajadores con que contaremos en nuestro plan:

En nuestro ejemplo sería:

Número de trabajadores = (1000 ton * 5 h/ton * 6) / (125 días * 8 h/día)

Número mínimo de trabajadores = 30

Dado que ésta estrategia no logra alinear la demanda con la producción de manera exacta, se hace necesario calcular el tiempo disponible y la producción real por cada período, dado que se trabaja con la fuerza laboral mínima habrá períodos en los que se produzca menos respecto a la cantidad demandada.

Para el primer período de nuestro ejemplo sería:

Tiempo disponible = 22 días * 8 h/día * 30 trabajadores

Tiempo disponible = 5280 horas

Dado que conocemos el tiempo estándar de procesamiento, podemos calcular la producción real de éste mes:

Producción real = (5280 h) / (5 h / ton)

Producción real = 1056 ton

El siguiente paso consiste en determinar las unidades faltantes, en éste caso unidades a subcontratar:

Unidades Faltantes (Subcontratar) = Requerimientos  – Producción Real

En nuestro ejemplo para el primer período se calcularía así:

Unidades a subcontratar = 2500 – 1056

Unidades a subcontratar = 1444

Lo restante será efectuar los costos asociados a la subcontratación, y los costos de tiempo normal. Vale la pena recordar que en éste tipo de estrategias no se manejan inventarios.

Planeación de producción – Fuerza laboral mínima con subcontratación
PeriodoRequerimientosDías de trabajoTiempo disponibleProducción realUnidades a subcontratarCosto de subcontrataciónCosto de tiempo normal
12500225280105614447220031680
215001945609125882940027360
33000215040100819929960030240
4100021504010080030240
52500225280105614447220031680
6220020480096012406200028800
Totales335400180000

Es necesario considerar que el número inicial de trabajadores para nuestro ejemplo es igual a 20; de manera que para ajustar el plan a un número constante de operarios, es preciso que en el primer período se contraten 10 operarios, así entonces, el plan se llevará a cabo con el número mínimo y constante de 30 operarios. Así mismo, el costo de contratar dicha cantidad debe considerarse en el costo total del plan.

Costo del plan (Subcontratación y tiempo normal) = $ 515.400

Costo de contratación inicial = $ 3.500

El costo total del plan equivale a = $ 518.900

Tenga en cuenta que en este ejemplo no existen restricciones desde el punto de vista de la capacidad de los proveedores de subcontratación, limitaciones que se abordarán por medio de programación lineal mixta.


Plan agregado: Fuerza laboral promedio – Horas extras

La estrategia de fuerza laboral promedio es un plan adaptativo que considera manejar un número medio de operarios y por consiguiente se asume como ínsito el hecho de que habrá períodos en los que se produzca más o menos la cantidad demandada. Una de las medidas de ajuste sobre la capacidad es considerar la posibilidad de cubrir las unidades faltantes produciendo en horario extemporáneo (horas extras).

El primer paso consiste en calcular el número promedio de trabajadores, y aunque éste corresponde al cálculo de un método heurístico varios expertos coinciden en la siguiente formulación, que implica efectuar los cálculos de las estrategias vistas anteriormente:

En nuestro ejemplo sería:

Número de trabajadores = [(20 + 64 + 30) / 3] – 1

Número de trabajadores = 37

Dado que ésta estrategia no logra alinear la demanda con la producción de manera exacta, se hace necesario calcular el tiempo disponible y la producción real por cada período, habrá por ende períodos en los que se produzca más o menos respecto a la cantidad demandada.

Para el primer período de nuestro ejemplo sería:

Tiempo disponible = 22 días * 8 h/día * 37 trabajadores

Tiempo disponible = 6512 horas

Dado que conocemos el tiempo estándar de procesamiento, podemos calcular la producción real de éste mes:

Producción real = (6512 h) / (5 h / ton)

Producción real = 1302 ton

El paso siguiente consiste en determinar el inventario final o los faltantes, para ello el cálculo se efectúa según el cumplimiento de la siguiente condición:

Sí (inventario inicial  + Producción real) > Requerimientos de producción, tendremos inventario final que será igual a:

Inventario final = Inventario inicial + Producción Real – Requerimientos

Sí (inventario inicial  + Producción real) < Requerimientos de producción, tendremos faltantes que serán iguales a:

Unidades Faltantes = Requerimientos – Inventario inicial – Producción Real

En nuestro ejemplo, para el primer mes se calcularía así:

((Inv Inicial = 0) + (Producción Real = 1302)) < (Requerimiento = 2500)

Unidades Faltantes = 2500 – 1302 – 0

Unidades Faltantes (Producir con extras) = 1198 ton

Lo restante será efectuar los cálculos referentes a los costos de almacenar, costos de horas extras y costo de tiempo normal. Vale la pena recordar que en éste plan agregado el inventario inicial de cada período corresponde al inventario final del período inmediatamente anterior.

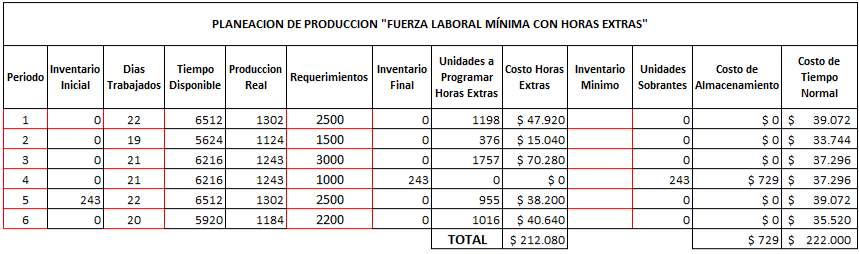

Planeación de producción – Fuerza laboral mínima con horas extras
PeriodoInventario inicialDías de trabajoTiempo disponibleProducción realRequerimientosInventario finalUnidades a programar en tiempo extraCosto horas extrasUnidades sobrantesCosto de almacenamientoCosto de tiempo normal
102265121302250001198479200039072
20195624112415000376150400033744
302162161243300001757702800037296
40216216124310002430024372937296
5243226512130225000955382000039072
602059201184220001016406400035520
Totales212080729222000

Es necesario considerar que el número inicial de trabajadores para nuestro ejemplo es igual a 20; de manera que para ajustar el plan a un número constante de operarios, es preciso que en el primer período se contraten 17 operarios, así entonces, el plan se llevará a cabo con el número mínimo y constante de 37 operarios. Así mismo, el costo de contratar dicha cantidad debe considerarse en el costo total del plan.

Costo del plan (Horas extras + Inventario + Tiempo normal) = $ 434.809.

Costo de contratación inicial = $ 5.950

El costo total del plan es = $440.759+

Bryan Salazar López

Ingeniero Industrial y Magíster en Logística Integral especializado en productividad y modelamiento de procesos bajo dimensiones de sostenibilidad, industria 4.0, transformación digital y modelos de optimización. Docente universitario de pregrado y posgrado con experiencia en la enseñanza de estos temas. Fundador de Ingenieriaindustrialonline.com, un sitio en donde se recogen las aportaciones de investigaciones, artículos y referencias relevantes para la industria.

6 comentarios

Deja una respuesta

Tu dirección de correo electrónico no será publicada. Los campos obligatorios están marcados con *

Este sitio usa Akismet para reducir el spam. Aprende cómo se procesan los datos de tus comentarios.

Botón volver arriba
